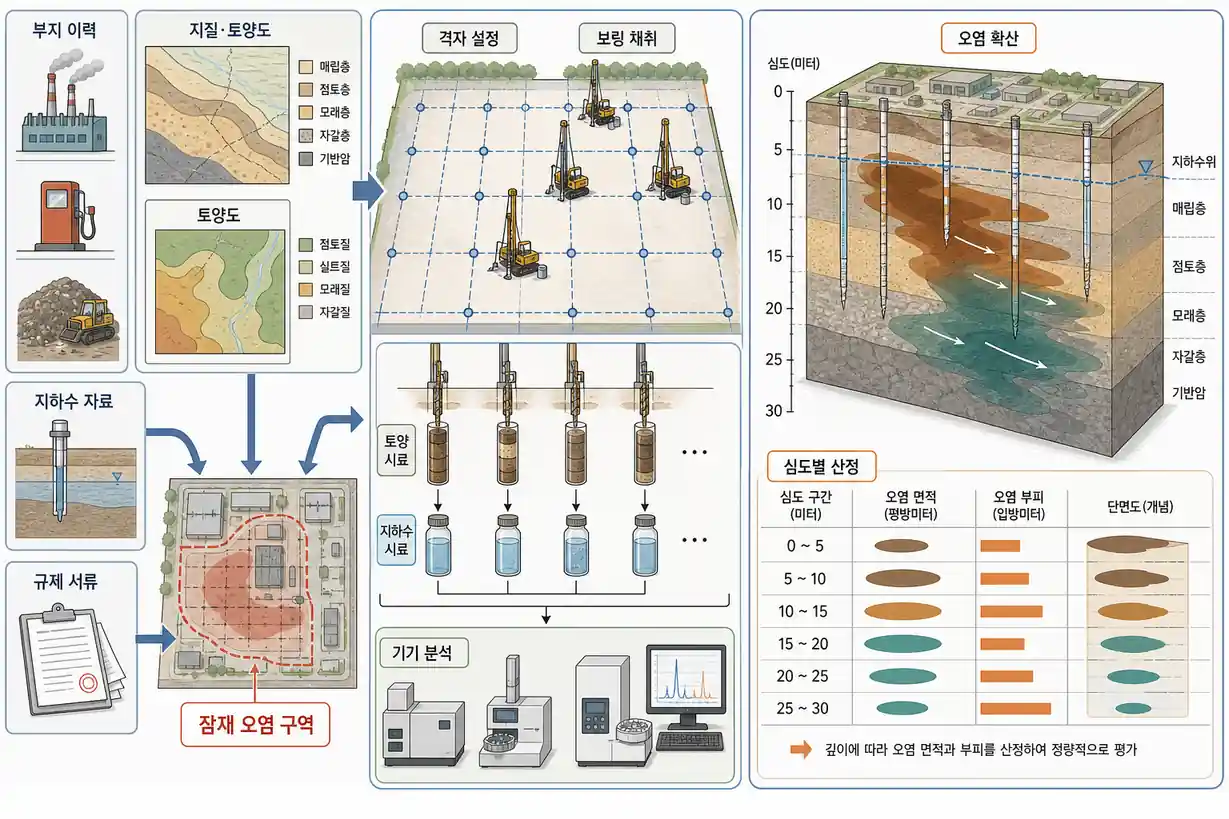

토지 개발이나 부지 매입 착공 단계에서 토양정밀조사는 단순 토질역학 조사가 아닌, 굴착 인허가와 정화 책임 범위를 결정짓는 핵심 행정 절차입니다. 오염 이력 기반의 부지 개념 모델 수립부터 시추공 배치, 단계별 시료 채취, 해당 부지의 정화계획 제출·반출정화 적정통보 대상 여부까지 착공 전 확인할 점검 항목를 정리합니다.
토양정밀조사의 법적 성격과 3단계 조사 체계
법정 토양정밀조사는 착공 전 일반적인 토질 역학 조사나 단순 부지 환경 확인과 구분되며, 「토양환경보전법」 제2조 제6호, 제5조 제4항, 제11조 제3항, 제14조 제1항, 제15조 제1항 및 같은 법 시행규칙 제1조의4, 기후에너지환경부 고시 「토양정밀조사의 세부방법에 관한 규정」 제2장 제2호(조사절차)에 의거하여 지정된 토양오염조사기관이 수행하는 법적 절차입니다. 원칙적으로 기초조사 → 개황조사 → 상세조사의 3단계 순서로 실시하되, ① 토양오염도검사 결과 우려기준을 초과한 특정토양오염관리대상시설과 ② 토양오염물질 운반차량 전복, 지상저장시설 파손에 따른 오염물질 유출 등 오염사고 발생지역에 대하여는 개황조사를 생략하고 바로 상세조사를 실시할 수 있습니다. 정화명령 등에 따라 오염토양을 정화하는 경우에는 조사 결과를 바탕으로 정화계획서를 제출·검토받는 절차를 거치며, 모든 건설공사에 일률적으로 정화계획 제출이 요구되는 것은 아닙니다. 해당 부지에 적용되는 절차는 사안별로 확인해야 합니다.
| 구분 | 주요 조사 항목 | 법적 근거 및 목적 | 실무 산출물 |
|---|---|---|---|
| 1단계: 기초조사 | 토지대장, 건축물대장, 인허가 서류 분석, 현장 육안 확인, 과거 작업자 청취조사 | 과거 토지이용 이력 및 오염원 배출 가능성 파악 | 기초조사 검토서, 잠재 오염원 배치도 |
| 2단계: 개황조사 | 표준 격자망 설정, 표토 및 중층 토양 시료채취, 간이 현장 스크리닝 | 부지 전반의 오염물질 존재 여부 및 대략적 평면 경계 판정 (단, 토양오염도검사 우려기준 초과 특정토양오염관리대상시설 및 오염사고 발생지역은 개황조사 생략 후 상세조사 직행 가능) | 개황도, 우려기준 초과 구역 평면도 |
| 3단계: 상세조사 | 세분화된 고밀도 격자 시료채취, 심도별 연속 시추, 지하수 수질 연계 분석 | 오염 깊이·체적의 정량화 및 정화설계 입력값 추정 및 불확실성 검토 | 3차원 오염분포 모델링, 오염토량 산정서 |
[법정 필수 기준] vs [업계 실무 적용 사례]
현장 실무에서 시료 채취 간격과 조사 심도는 법령에 명시된 필수 하한선과 현장 공학적 통용 규격을 구분하여 관리해야 공기 단축과 설계 품질을 동시에 확보할 수 있습니다.
- 개황조사 시료채취 지점 선정(규정 [별표 1]): 대상지역 유형(저장시설, 산업지역, 폐기물 매립·재활용, 광산, 사격장 등)과 오염원 면적에 따라 규정 [별표 1]에서 정한 최소 시료채취 지점수 이상을 확보하며, 오염 개연성이 높은 지점을 우선 선정합니다.
- 시료 채취 심도(토양오염공정시험기준): 표토·심토의 채취 위치·심도는 조사 목적과 오염원, 적용 공정시험기준의 해당 항목에 따라 정합니다. 토양정밀조사·측정망·일반 토질시험의 채취 기준을 혼용하지 않습니다.
- 토양오염공정시험기준 준수: 분석항목별 토양오염공정시험기준에 따라 용기·보존제·온도·보존시간·전처리를 정합니다. 모든 유류 시료에 하나의 온도·용기 규격을 적용하지 않고 시험기관과 채취계획을 맞춥니다.
- 상세조사 고밀도 격자 분할: 개황조사에서 우려기준을 초과했거나 오염이 우려되는 구역을 대상으로 조사 고시가 정한 방법에 따라 격자 간격을 세분화하여 시추함으로써 굴착 물량 과다·과소 산정 위험을 줄입니다. 구체적인 대상 판단 비율과 격자 간격은 고시 원문을 확인해야 하며 이 글은 수치를 제시하지 않습니다.
- 심도별 연속 코어링: 오염원 위치·지층·목표 분석항목에 맞춰 조사계획에서 정한 구간별로 토양 코어를 회수하여 수직 방향 오염 확산 프로파일을 작성합니다.
- 지하수 감시정 연계: 수리경사와 오염 확산 가능성을 검토하여 위치·수를 정한 지하수 관측정으로 토양 오염물질이 침출수를 통해 대수층으로 전이되었는지 병행 모니터링합니다.
오염 체적 산정과 3차원 공간 보간 모델링
정밀조사에서 수집된 시료 분석 데이터는 굴착 물량을 산출하기 위해 지질통계학적 분석을 거칩니다. 단순히 평면 면적에 최대 오염 깊이를 곱하는 주상체 방식은 실제 오염량보다 과대 산출되어 공사비 산정에 오차를 만들 수 있습니다.
현장 실무에서는 3차원 크리깅 보간법이나 역거리 가중법을 적용하여 토양환경보전법상의 토양오염 우려기준 농도를 초과하는 입체 등농도 곡면을 생성합니다. 이를 통해 정화 대상 부피(㎥)를 정밀 산정하고, 토양의 건조단위중량을 곱하여 반출 또는 현장 처리 대상 중량을 추정합니다. 보간 방법·시료 밀도·밀도 측정의 불확실성을 함께 표시하고 실제 굴착 결과에 따라 조정합니다.
착공 전 인허가 확인 및 행정 행위 절차
정밀조사보고서가 완성된 이후, 복원 공사 현장에 장비가 투입되기까지는 다음과 같은 법정 행정 절차가 차례대로 완료되어야 합니다.
- 1단계 - 정밀조사보고서 제출 및 확정: 토양오염조사기관이 작성한 공식 정밀조사보고서를 관할 특별자치시·특별자치도·시·군·구청에 제출합니다.
- 2단계 - 오염토양 정화계획서(또는 반출정화계획서) 작성 및 제출: 정화책임자는 정밀조사 결과를 바탕으로 정화공법, 예상 기간, 2차 환경오염 방지대책 등을 수립하여 부지 내 정화 시 착공 7일 전까지 오염토양정화계획서(시행규칙 제19조의6)를 제출하며, 부지 외 반출정화 시에는 반출 전 관할 지자체에 오염토양반출정화계획서(시행규칙 제19조의2)를 제출하여 적정통보(10일 이내)를 받아야 합니다.
- 3단계 - 해당 절차별 기한과 보완 확인: 일반 정화계획은 법 제15조의6·시행규칙 제19조의6에 따른 제출이며 일률적인 승인·수리 통보를 전제하지 않습니다. 별지 제9호의4 서식과 법정 첨부서류를 사용하고, 변경 사유 발생 후 7일 이내 변경계획을 제출합니다. 반출정화계획의 적정통보를 받으면 별도 정화계획 제출을 갈음합니다.
- 4단계 - 착공 신고 및 과정 검증기관 계약: 정화 검증을 수행할 기관과 검증 용역을 체결한 후 현장 공사를 개시합니다(검증기관 자격과 계약 요건은 관련 법령 확인).
자주 묻는 질문
정밀조사 결과가 나온 후 즉시 굴착을 시작해도 됩니까?
일반적으로 곧바로 굴착을 시작하기는 어렵습니다. 정화책임자는 정밀조사 결과를 바탕으로 오염토양정화계획서(반출정화는 반출정화계획서)를 관할 지자체에 제출해야 하며, 제출 시한과 검토 절차는 시행규칙 원문을 확인해야 합니다. 다만 모든 착공 전 공사에 일률적으로 행정 수리가 필요한 것은 아니며, 정화명령 여부 등 사안에 따라 적용되는 절차가 달라집니다.
개황조사를 생략하고 바로 상세조사로 들어갈 수 있는 경우가 있습니까?
토양정밀조사는 원칙적으로 기초조사, 개황조사, 상세조사의 3단계 순서로 실시합니다. 다만 토양오염도검사 결과 우려기준을 초과한 특정토양오염관리대상시설이나, 운반차량 전복·지상저장시설 파손 등으로 오염물질이 유출된 오염사고 발생지역은 관련 고시에 따라 개황조사를 생략하고 바로 상세조사를 실시할 수 있습니다.
토양정밀조사는 아무 환경컨설팅 업체나 수행할 수 있습니까?
아닙니다. 「토양환경보전법」 제23조의2에 따라 시설, 장비, 기술인력 기준을 갖추어 시·도지사의 지정을 받은 토양오염조사기관이 법정 토양정밀조사를 수행합니다.
